Im September 2005 wurden wir beauftragt, den bestehenden Fussballplatz des SC Weggis zu einem FIFA-tauglichen Fussballfeld auszubauen. Die grösste Herausforderung dabei war, dass für die Planung und Realisierung nur rund fünf Monate zur Verfügung standen.
Start der Planungsarbeiten war anfangs Dezember 2005. Ende Dezember konnten wir bereits das Baugesuch bei der Gemeinde Weggis einreichen, Anfang Februar 2006 erteilten die Behörden die Baubewilligung. Damit stand den Bauarbeiten nichts mehr im Weg.

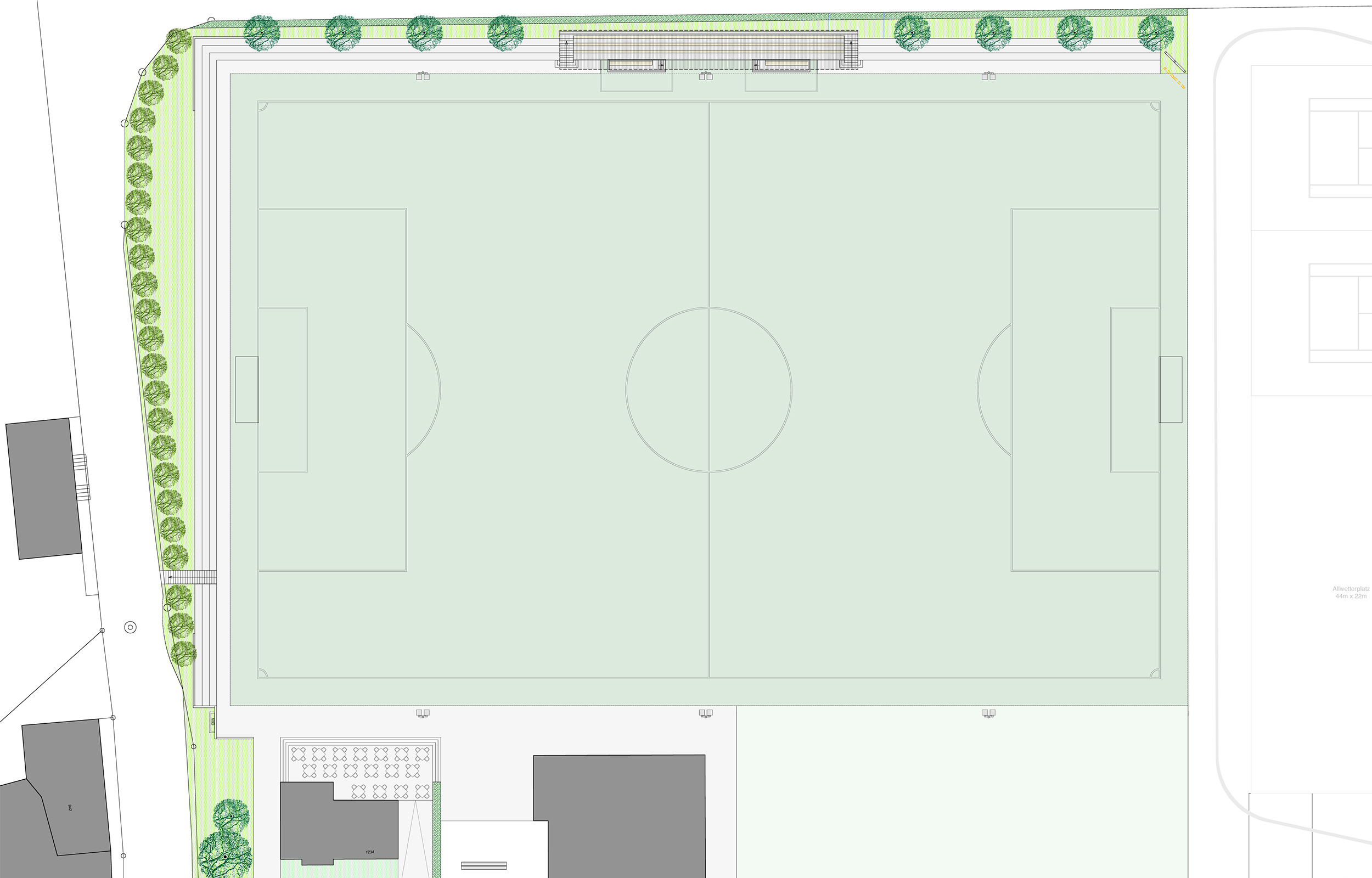

Effiziente Planung ermöglichte rechtzeitige Realisierung

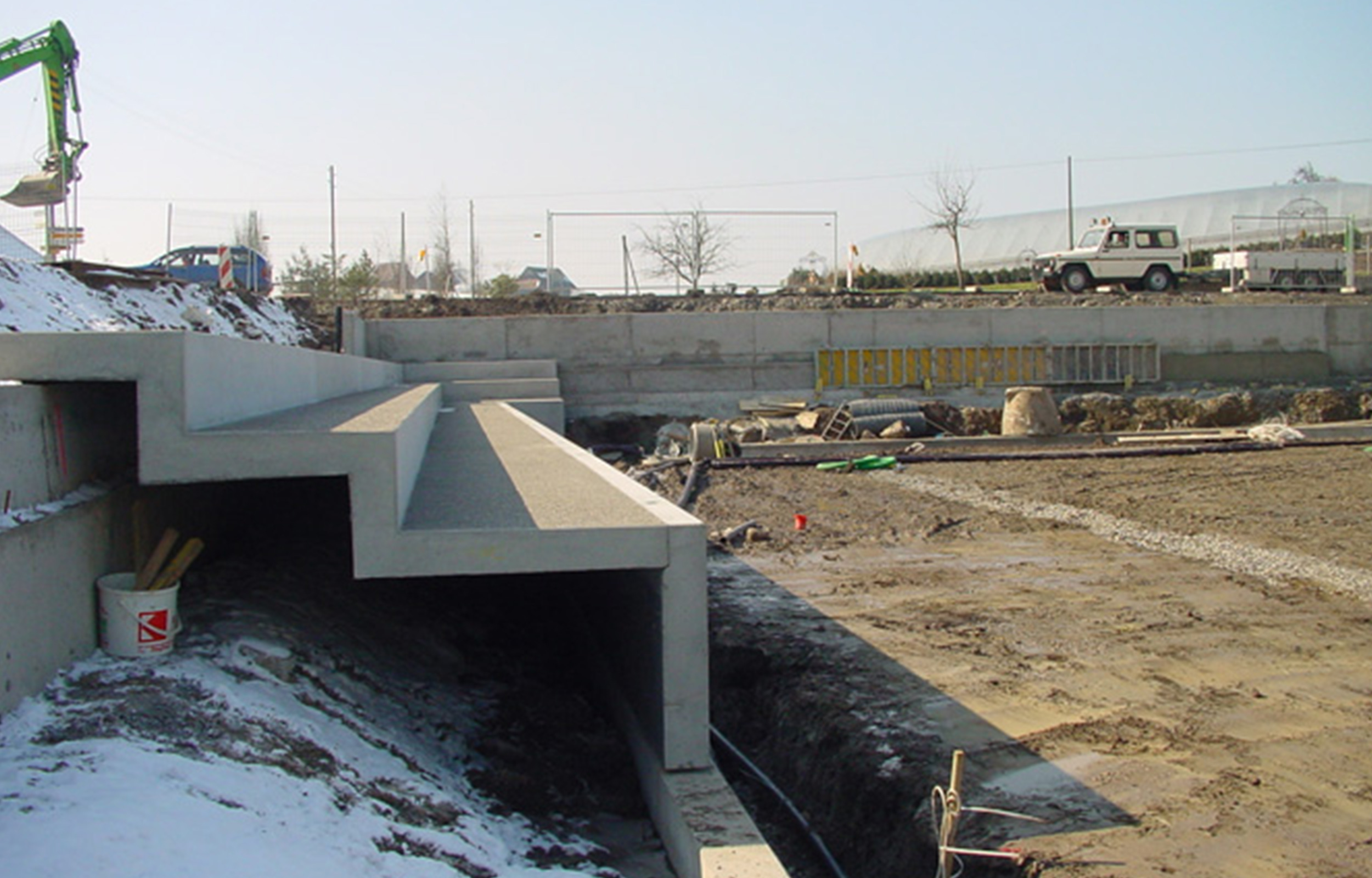

Nach den Abbrucharbeiten ging es Schlag auf Schlag. Sofort wurden die Stadionstufen für die Steh- und die Sitztribüne erstellt. Anfang April konnten diese Arbeiten abgeschlossen werden. Zeitgleich erfolgten die Erdarbeiten und der Einbau der Drainageleitungen für das Rasenspielfeld. Mitte April 2006 erstrahlte bereits schon die Flutlichtanlage. Bis Ende April wurden das Rasensubstrat eingebaut und Drainageschlitze erstellt.

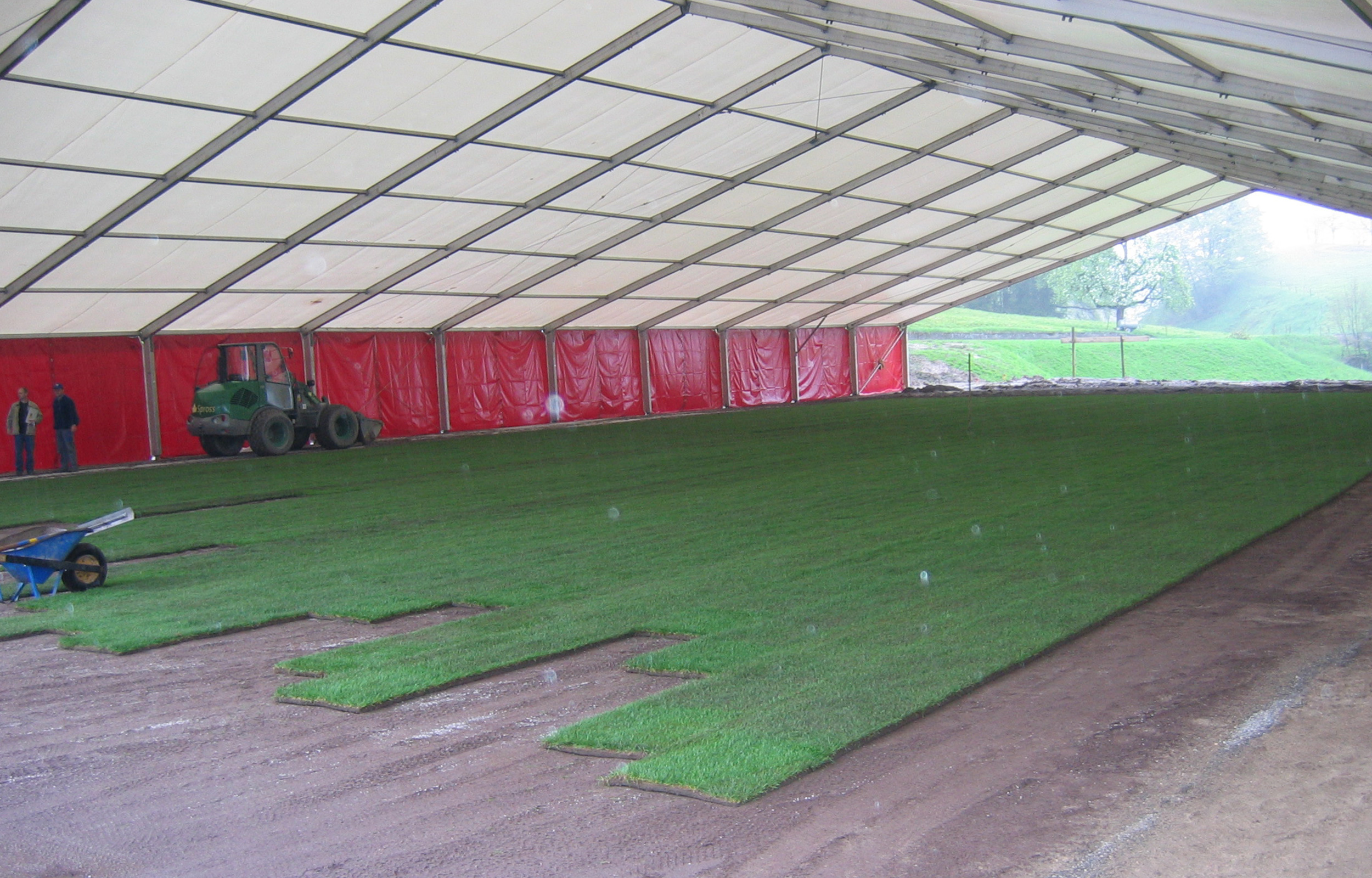

Schlechtes Wetter mit spätem Schneefall verhinderte den Einbau des Rollrasens. So wurde der Platz provisorisch überdacht, damit die Planie abtrocknen und Anfang Mai dann der Rollrasen verlegt werden konnte. Im Mai wurden rund um den neuen Fussballplatz provisorische Tribünen für rund 5’000 Zuschauer aufgebaut. Somit war alles rechtzeitig bereit für das Trainingscamp der brasilianischen Fussball-Nationalmannschaft vom 24. Mai bis 3. Juni 2006. Wem sind sie nicht noch in Erinnerung, jene Tage im Frühsommer 2006, an welchen über 100’000 Besucherinnen und Besucher der Seleçao in Weggis zujubelten?

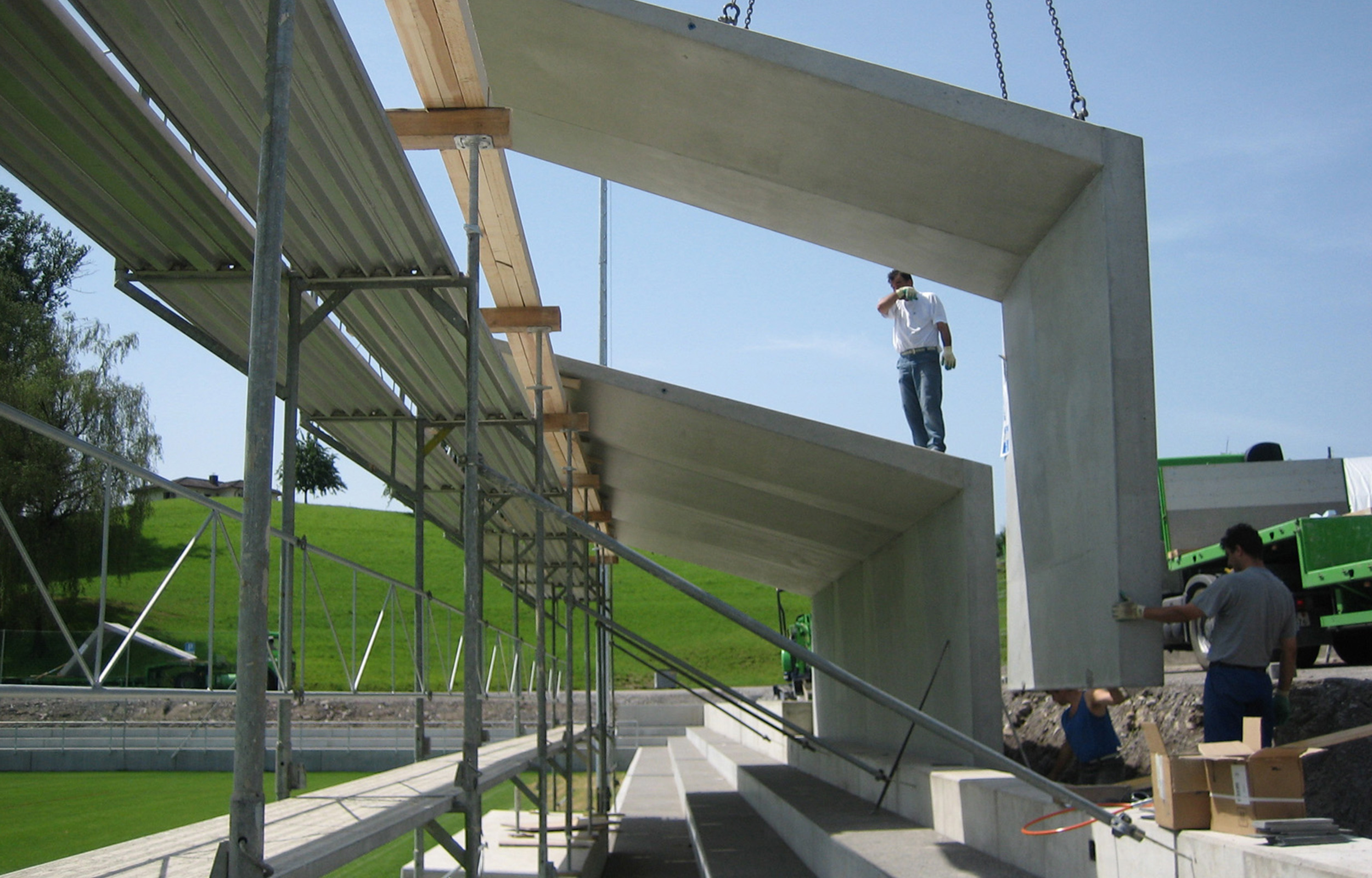

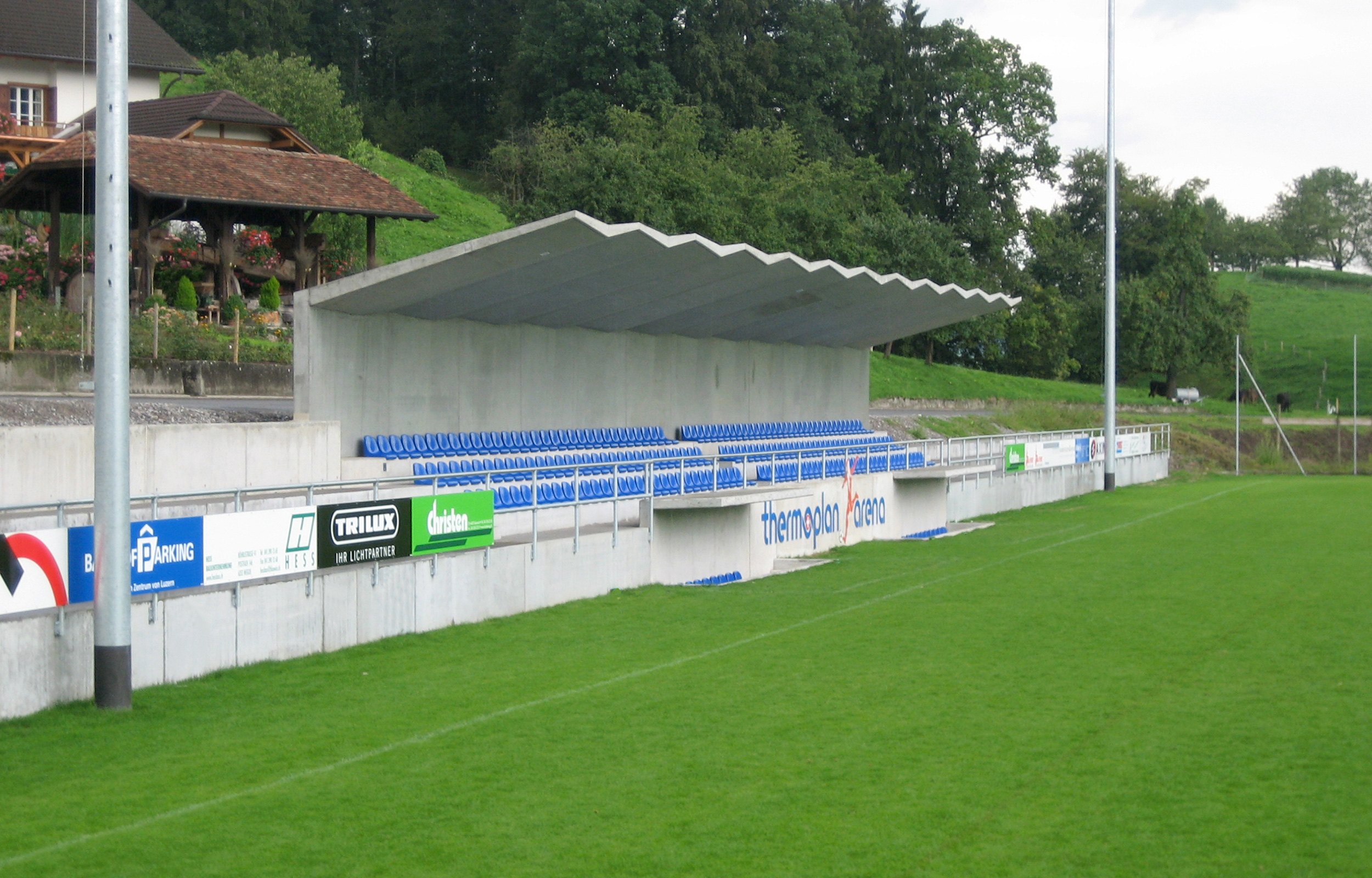

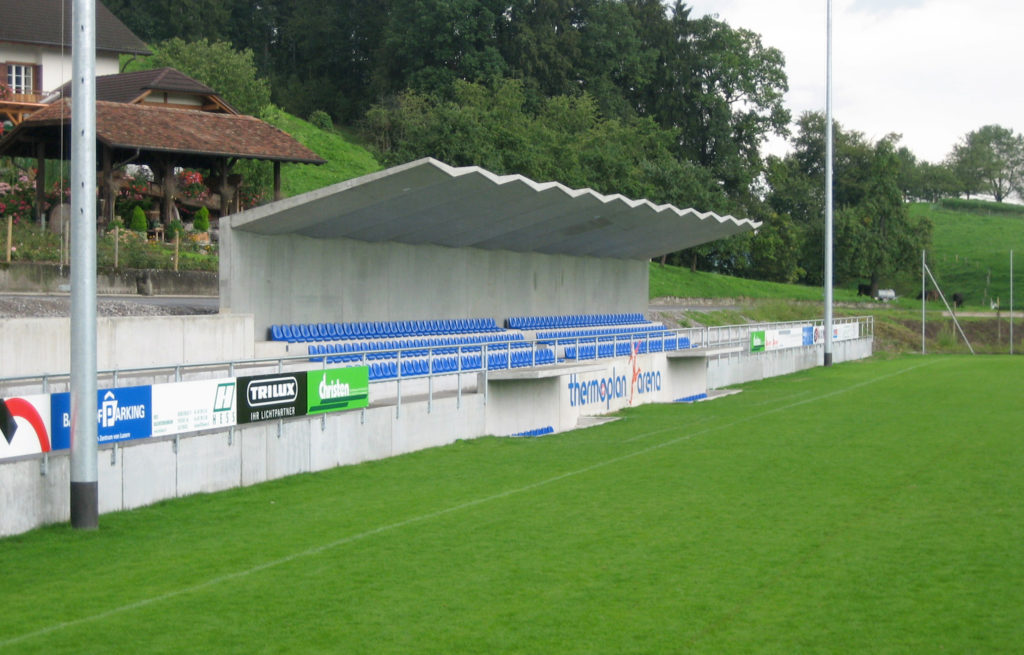

Nach dem Rückbau der provisorischen Tribünen wurde im Juni 2006 die Sitztribüne überdacht und fertig erstellt. Wie ein auf dem Kopf stehendes L wurden dabei grosse Betonelemente aus einem kombinierten Segment versetzt, welches aus einer Rückwand und einem Dach besteht.
